昌东大道南延建设工程施工希望顺遂

日期:2016-04-18

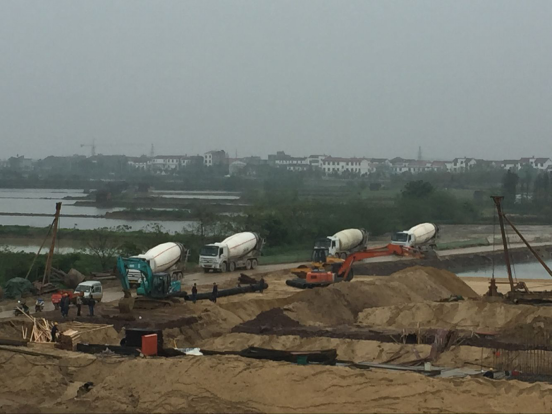

南昌昌东大道南延工程为南昌市“十横十纵”干线性妄想蹊径,,,,,工程项目位于南昌市南昌县,,,,,总投资额12.78亿元,,,,,主线总长2910米,,,,,双向6~8车道,,,,,主线起于(起点桩号:K3+750)八一排渍道,,,,,终于(终点桩号:K6+660)莲武路。 。 。。。主要包括:路基、桥梁、排水等工程。 。 。。。蹊径为沥青混凝土路面结构。 。 。。。其中桥梁工程:桩基总计200根,,,,,已完成168根,,,,,完成设计总数的84%; ; ;;;;;;主线桥下部结构的系梁总计16个、主线桥墩柱44个、桥台及盖梁32个,,,,,系梁及主线桥墩柱所有完成; ; ;;;;;;桥台及盖梁完成29个,,,,,完成设计总数的90.6%; ; ;;;;;;人行天桥下部结构的设计承台10个、圆形墩柱44个、花瓶式墩柱10个、现浇梁2联,,,,,现已最先绑扎承台钢筋; ; ;;;;;;上部结构梁板预制的设计梁板342片,,,,,已预制184片,,,,,已架设132片,,,,,完成设计总数的38.6%。 。 。。。路基工程:清表、清淤已完成93.5%; ; ;;;;;;路基挖方已完成75.3%; ; ;;;;;;路基填筑已完成40.2%。 。 。。。排水工程:管道土方开挖已完成27.1%; ; ;;;;;;雨水管道及箱涵已完成42.7%; ; ;;;;;;污水管已完成50.5%; ; ;;;;;;雨、污水井已完成39.5%。 。 。。。现在完成产值约11693万元。 。 。。。该项目全线进度平稳、质量达标。 。 。。。
